20214月18日,一点我司拟建的锦州港股东受限我司原粮运输产品土建安全施工工作—2号立筒仓安全施工多方面施工。

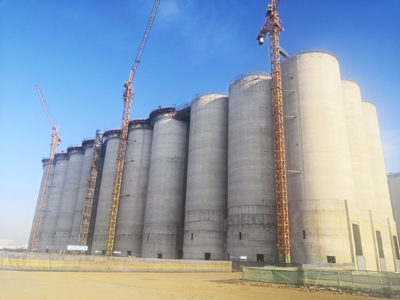

6号立筒仓主体结构的为建筑钢筋混泥土土结构的,单仓仓径15米,由30个单筒仓组成部分连体筒仓群,储粮150万吨。该建设工作进行建筑施工进行建筑施工大小大,开发期限长,包涵两种(滑模建设工作进行建筑施工、仓层底高支模建设工作进行建筑施工) “超危大”建设工作进行建筑施工,进行建筑施工难度系数大。
装修工程中期,新建安公司业务经理申志乔企业人士专心致志科学研究加工图纸,精心谋划策划解决方案,确实了应用行得通的解决方案,并企业了專家论据。在五点大部分装修工程生产工序中,仓下柱装修工程和群仓筒仓滑模装修工程一定难度极大。
仓下柱更大剖面尺寸规格为1.2米×4.5米,截面尺寸大、高度高,容易出现烂根、蜂窝、麻面、露筋等质量通病。在施工前,项目部结合以往的施工经验教训开展讨论,收集意见46条,经分类汇总后,形成了《超高超大框架柱质量通病的防治措施。施工中采用钢制定型大模板,对技术人员在材料验收控制、模板支设及加固、混凝土浇筑养护等环节进行责任分工。施工完成后仓下混凝土柱密实平整,棱角方正,垂直平整度符合规范要求,观感良好,达到了清水混凝土标准。
群仓筒仓滑模是大部分项目工程的关键,怎么才能质优高效性的成功滑模铺设这是个瓶颈问题。筒仓一共30个,分A、B、C组三组滑模施工,其中钢筋绑扎、预埋件安装、库壁收面是施工中的重要环节。项目部优化了操作平台搭设,设置了钢性收面拖带平台,对钢筋、预埋件的安装位置制作成示意图,张贴在操作面显要位置,根据实际工作效率,详细计算了每班需要的收面人员,保证专人原浆压面。施工中做到24小时旁站管理,督导操作工人严格按照规范和方案施工,班组负责人、质检人员重点控制钢筋、混凝土施工质量。经过近4个月的日夜奋战,顺利完成了群仓筒仓滑模施工,取得了库体内在质量过硬、外观平滑顺直的良好效果。
建筑中还遭遇到了其余话题,工程部敢于尝试,逐层攻取。现如今该工程筒仓主体的结构的结构建筑园满到位,各房号建筑水平均备受修建机关的单位、监理员机关的单位赞赏。(一点机构)
